“疆电入渝”进度再刷新!渝北换流站直流低端系统调试启动
来源:华龙网 作者: 时间:2025年05月12日  17:13

5月11日,重庆首个特高压渝北换流站正式启动直流低端系统调试,为该站6月15日前投运打下坚实基础。

建设中的“疆电入渝”特高压工程渝北换流站。通讯员 刘青川 摄

建设中的“疆电入渝”特高压工程渝北换流站。通讯员 刘青川 摄

作为国家“十四五”规划重点工程——哈密-重庆±800千伏特高压直流输电工程的受端站点,渝北±800千伏换流站是西南地区首座特高压受端换流站。该工程起于新疆哈密巴里坤换流站,途经新疆、甘肃、陕西、四川、重庆,线路全长2290公里,总投资286亿元,额定输送功率800万千瓦,计划于年内整体投运。

目前,国网重庆电力已牵头完成了渝北换流站500千伏交流系统调试并带电运行,该换流站正式接入重庆500千伏交流主网。此次直流低端系统调试的启动,是继交流系统调试完成后的又一重要里程碑。

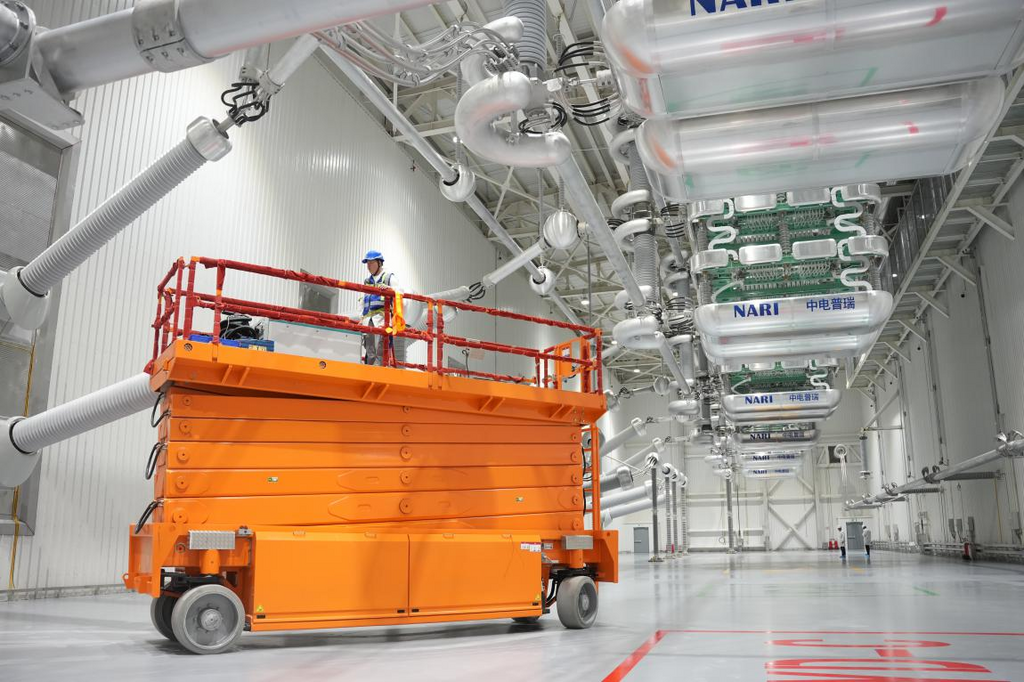

调试人员在渝北换流站阀厅内对换流阀进行调试检查。通讯员 刘青川 摄

调试人员在渝北换流站阀厅内对换流阀进行调试检查。通讯员 刘青川 摄

此次直流低端系统调试预计从5月11日至26日,历时16天,将开展9大项,245小项试验,国网重庆电力将派遣骨干调试队伍,全程深度参与调试工作。全部试验完成后,直流低端系统实现带电运行,将提升重庆电力保供能力400万千瓦,缓解重庆电网度夏保供压力。

工程全部投产后,每年可从新疆向重庆输送电量超360亿千瓦时,占重庆全市用电量的四分之一以上,其中,清洁能源电量占比超50%,可有效增强电网保供能力,为重庆经济社会发展提供强劲动能,助力重庆实现“双碳”目标。

相关阅读
“疆电入渝”进度再刷新!渝北换流站直流低端系统调试启动
5月11日,重庆首个特高压渝北换流站正式启动直流低端系统调试,为该站6月15日前投运打下坚实基础。
上班期间不会“高效休息”,就亏大了!这 3 类人尤其注意...
很多上班族的一天都非常相似——早晨一头扎进工位,眼睛紧盯电脑屏幕,手指在键盘上翻飞,同一个姿势持续几小时。如此长时间紧绷着弦,大脑和身体都会疲惫不堪,效率自然大打折扣。
瞄准川渝1亿人口消费半径 吸引都市人群到乡村微度假 “周...
在安居古城、奇彩梦园等景区,铜梁龙舞表演火花四溅,视觉盛宴精彩纷呈;在铜梁龙体育场,中甲联赛第7轮赛事精彩上演,重庆铜梁龙2:1战胜定南赣联,点燃万人场馆内的激情;田园综合体家泽田园,集采摘、演出、水上游乐、民宿、餐饮业态于一体,借助独有的烟花表演,引发“流量...
渝ICP备2021001722号-1

渝公网安备 50010302001627号
